Planning d’exécution : la méthode pour réussir votre projet
Temps de lecture : environ 9min

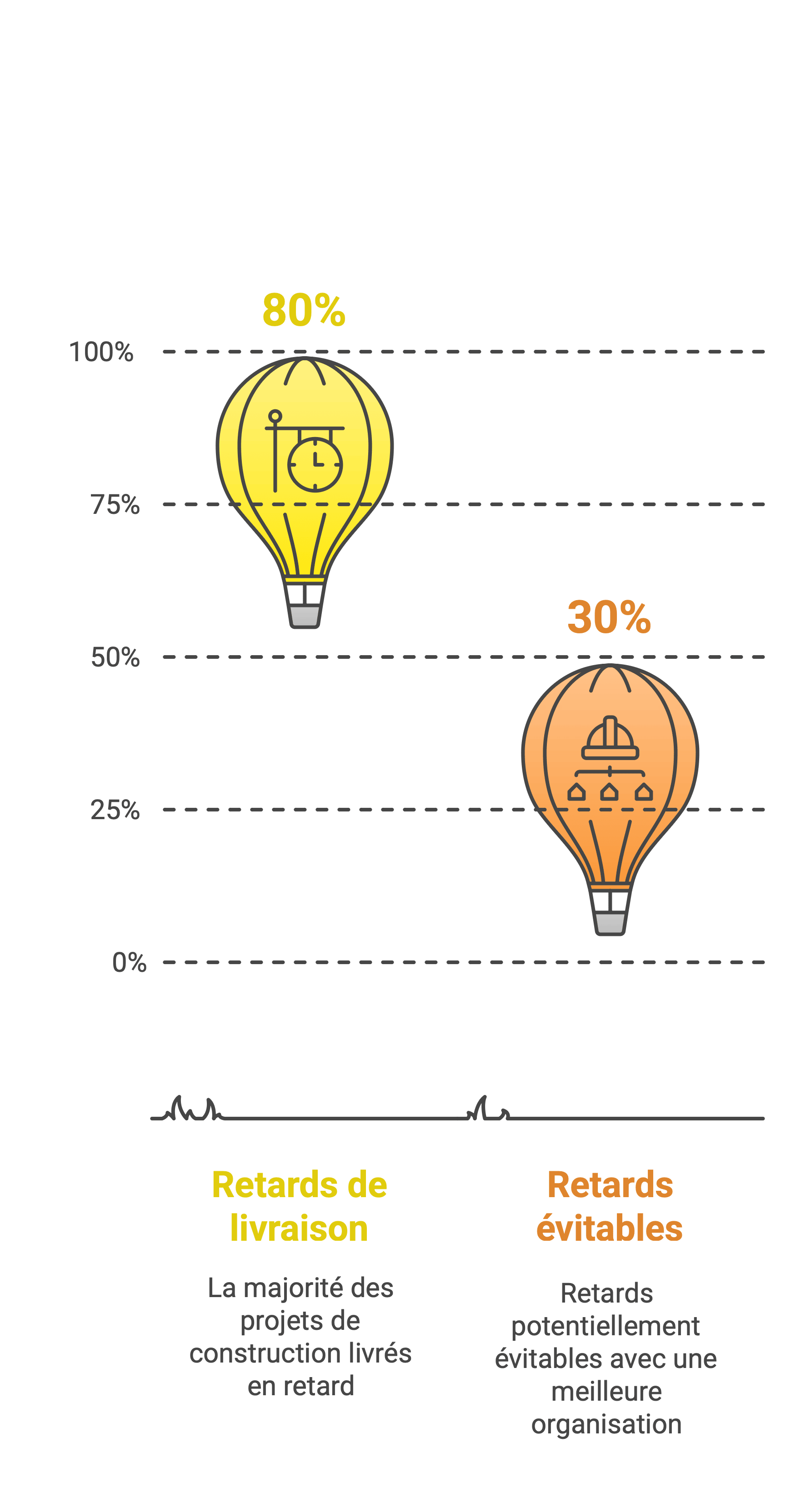

Saviez-vous que 80 % des chantiers sont livrés en retard ? Cette statistique alarmante souligne à quel point la gestion des délais est un défi majeur dans le secteur de la construction. Pourtant, il est estimé que 30 % des délais d’un chantier pourraient être évités avec une organisation mieux maîtrisée. Les causes sont multiples : mauvaise coordination entre les parties prenantes, imprévus mal anticipés, ou encore une utilisation inefficace des ressources. Tous ces facteurs peuvent être atténués, voire éliminés, grâce à un planning d’exécution clair et rigoureux.
Mais pourquoi tant de projets échouent-ils encore faute de planification ? La réponse réside souvent dans une sous-estimation de l'importance du planning ou dans une méthodologie mal adaptée. Sans une vision précise des tâches à accomplir, des délais réalistes et des ressources nécessaires, le risque de dérive devient inévitable.
Dans cet article, nous verrons comment éviter ces écueils :
Pourquoi faire un planning d’exécution ? Nous passerons en revue les bénéfices concrets d’une organisation structurée, qu’il s’agisse de respecter les délais, d’optimiser la communication entre les intervenants mais aussi de réduire les coûts.
Comment créer un planning efficace ? Nous détaillerons une méthodologie simple mais complète pour construire un planning pas à pas, adapté à vos besoins et à vos projets.
En suivant ces conseils, vous aurez toutes les clés pour transformer vos projets en succès et les livrer dans les temps.
Pourquoi faire un planning d’exécution ?
Garantir la réussite du projet
Un planning d’exécution est l’outil fondamental pour assurer le bon déroulement de tout projet, qu’il s’agisse de construction ou de rénovation qui nécessite une gestion rigoureuse. Il permet tout d’abord de coordonner les actions des différentes parties prenantes, comme le maître d’œuvre, les entreprises sous-traitantes ou co-traitantes et les fournisseurs.
Une vision claire et partagée des étapes du projet garantit que chacun sait ce qu’il doit faire, quand et comment.
Sans un planning détaillé, les erreurs de coordination sont fréquentes : une entreprise arrive sur le chantier avant que le gros œuvre ne soit terminé, ou une commande n’est pas passée à temps pour la livraison de matériaux spécifiques. Ces dysfonctionnements entraînent des retards coûteux, parfois irréversibles.
De plus, un planning structuré contribue à réduire les risques de coûts imprévus. En anticipant les étapes critiques et en fixant des délais réalistes, les équipes peuvent éviter les surcoûts liés aux heures supplémentaires, à la location prolongée de matériel ou à des interventions d’urgence. Enfin, le planning permet d’aligner les objectifs de toutes les parties, de sorte que l’effort collectif soit orienté vers une seule priorité : la réussite du projet.
Identifier et anticiper les risques
Un projet, quel qu’il soit, est exposé à de nombreuses contraintes. Les conditions climatiques peuvent ralentir un chantier en extérieur, des problèmes techniques imprévus peuvent survenir, et les ressources humaines peuvent manquer si la gestion des équipes n’est pas optimisée. Grâce à un planning d’exécution bien conçu, ces contraintes peuvent être identifiées en amont et intégrées dans le déroulement global du projet.
Par exemple, dans le cadre d’un chantier prévu pendant l’hiver, un planning intelligent inclura des marges de sécurité pour compenser d’éventuels jours d’intempéries. De même, les livraisons de matériaux critiques peuvent être planifiées avec les délais des fournisseurs, limitant ainsi les interruptions de travaux.
Ces marges de sécurité sont également cruciales pour éviter les pénalités en cas de dépassement des délais contractuels. Prévoir du temps supplémentaire pour absorber les imprévus est une pratique courante qui, bien qu’exigeante sur le papier, s’avère inestimable dans la réalité. Un planning qui anticipe les risques n’est pas seulement une feuille de route, mais un véritable outil de prévention.
Améliorer la communication et la transparence
La réussite d’un projet repose également sur une communication claire entre les intervenants. Un planning d’exécution détaillé et partagé est un langage commun, permettant à toutes les parties de rester alignées à chaque étape.
Par exemple, un maître d’ouvrage peut facilement consulter le planning pour vérifier l’état d’avancement, tandis qu’un sous-traitant saura précisément à quel moment il doit intervenir. Cette transparence réduit les malentendus, évite les conflits et renforce la confiance entre les parties prenantes.
En outre, un bon planning intègre des points de contrôle réguliers, comme des réunions hebdomadaires ou des revues d’étapes. Ces moments permettent de suivre l’avancement, d’identifier les écarts par rapport au planning initial et de mettre en place des actions correctives rapidement. La régularité de ces échanges favorise un suivi rigoureux et limite les surprises.
Optimiser les ressources
Enfin, un planning d’exécution est un outil indispensable pour gérer efficacement les ressources humaines et matérielles. Une planification détaillée permet d’assigner les bonnes équipes aux bonnes tâches, au bon moment. Cela évite les surcharges de travail inutiles et limite les périodes d’inactivité coûteuses.
Sans un planning précis, des délais mal gérés peuvent entraîner des temps morts, où une équipe attend inutilement la fin d’une autre intervention. Avec une planification optimale, ces enchaînements sont fluides, maximisant ainsi l’utilisation des ressources disponibles.
En parallèle, la gestion des matériels et des fournitures bénéficie également d’un planning rigoureux. Commander les matériaux au bon moment permet d’éviter à la fois les ruptures de stock et les surcoûts liés au stockage prolongé.
En résumé, un planning d’exécution est bien plus qu’un outil organisationnel : c’est une véritable clé de la réussite pour tout projet. En garantissant la coordination, en anticipant les risques, en favorisant une communication claire et en optimisant les ressources, il offre une structure solide pour atteindre vos objectifs dans les délais et budgets impartis.

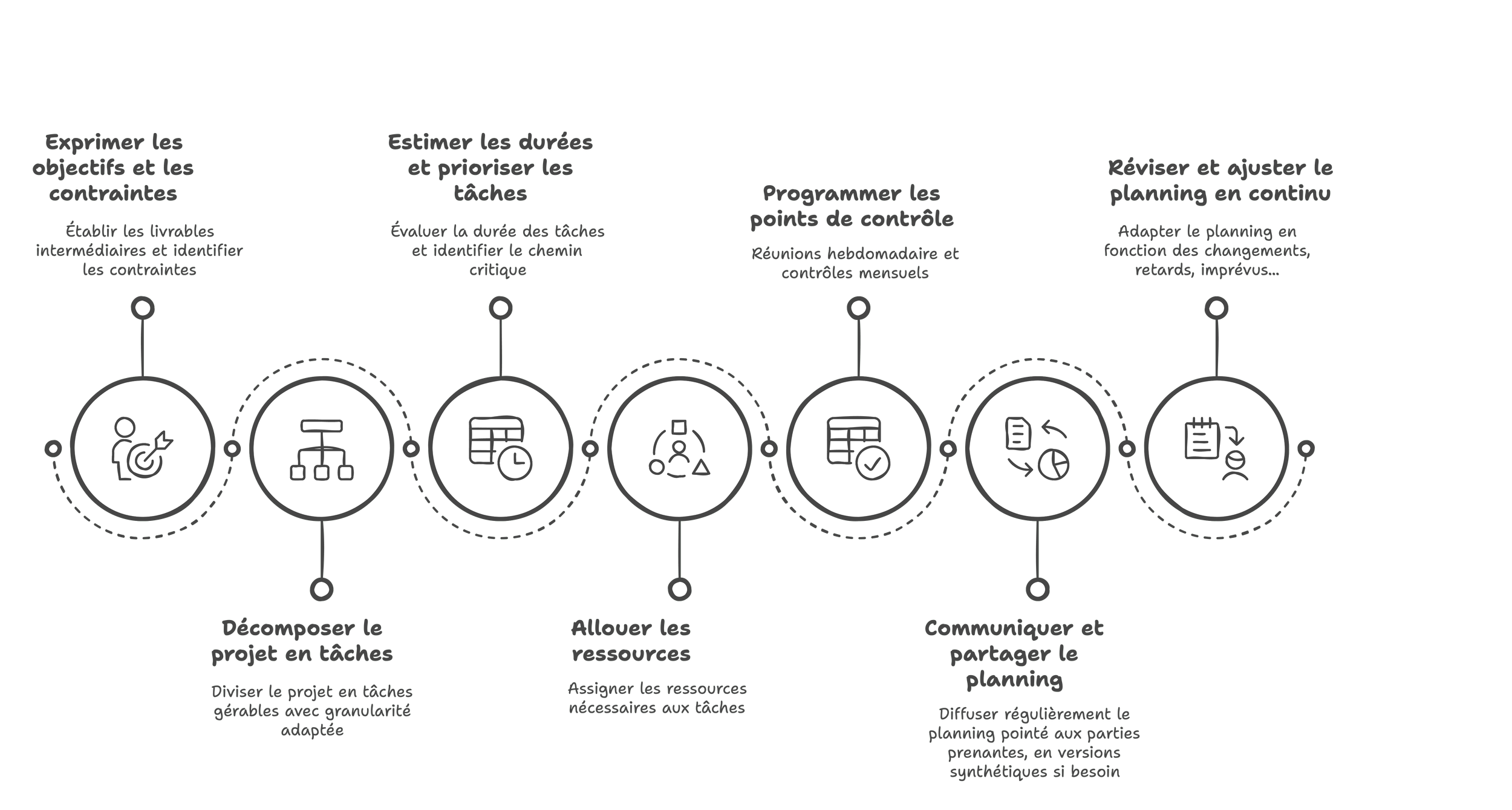

Comment faire un planning d’exécution ?
Un planning d’exécution efficace repose sur une méthodologie rigoureuse et une vision claire des différentes étapes du projet. Il ne s’agit pas seulement de lister les tâches, mais de structurer l’ensemble du processus pour assurer une coordination optimale, éviter les imprévus et garantir la réussite du chantier dans les délais impartis. Voici les sept étapes essentielles pour élaborer un planning d’exécution efficacement :
Étape 1 : Définir les objectifs et les contraintes
Avant de commencer à planifier, il est crucial de définir précisément les objectifs du projet. Ces derniers doivent être mesurables et permettre d’évaluer la réussite du chantier. Cela inclut :
Les grandes phases du projet : fondations, gros œuvre, second œuvre, finitions, etc.
Les livrables attendus : éléments spécifiques à livrer à certaines étapes du chantier (études validées, réceptions partielles, essais techniques, OPR).
Parallèlement, l’identification des contraintes est tout aussi essentielle. Elles incluent :
Les délais contractuels imposés par le maître d’ouvrage ou la réglementation.
Les ressources disponibles, qu’elles soient humaines ou matérielles (parfois financières).
Les obligations administratives : permis, contrôles techniques, contrôles respect des normes de sécurité.
Exemple : Pour la construction d’un Établissement Recevant du Public (ERP) en 16 mois, la commission de sécurité doit procéder à une visite pour donner son avis sur l’établissement avant ouverture. Cela impose une date butoir stricte, le passage des différents contrôleurs et la diffusion de leurs rapports finaux en amont, nécessitant un planning détaillé pour anticiper chaque phase et livrables décisif pour le projet.
Étape 2 : Découper le projet en tâches précises

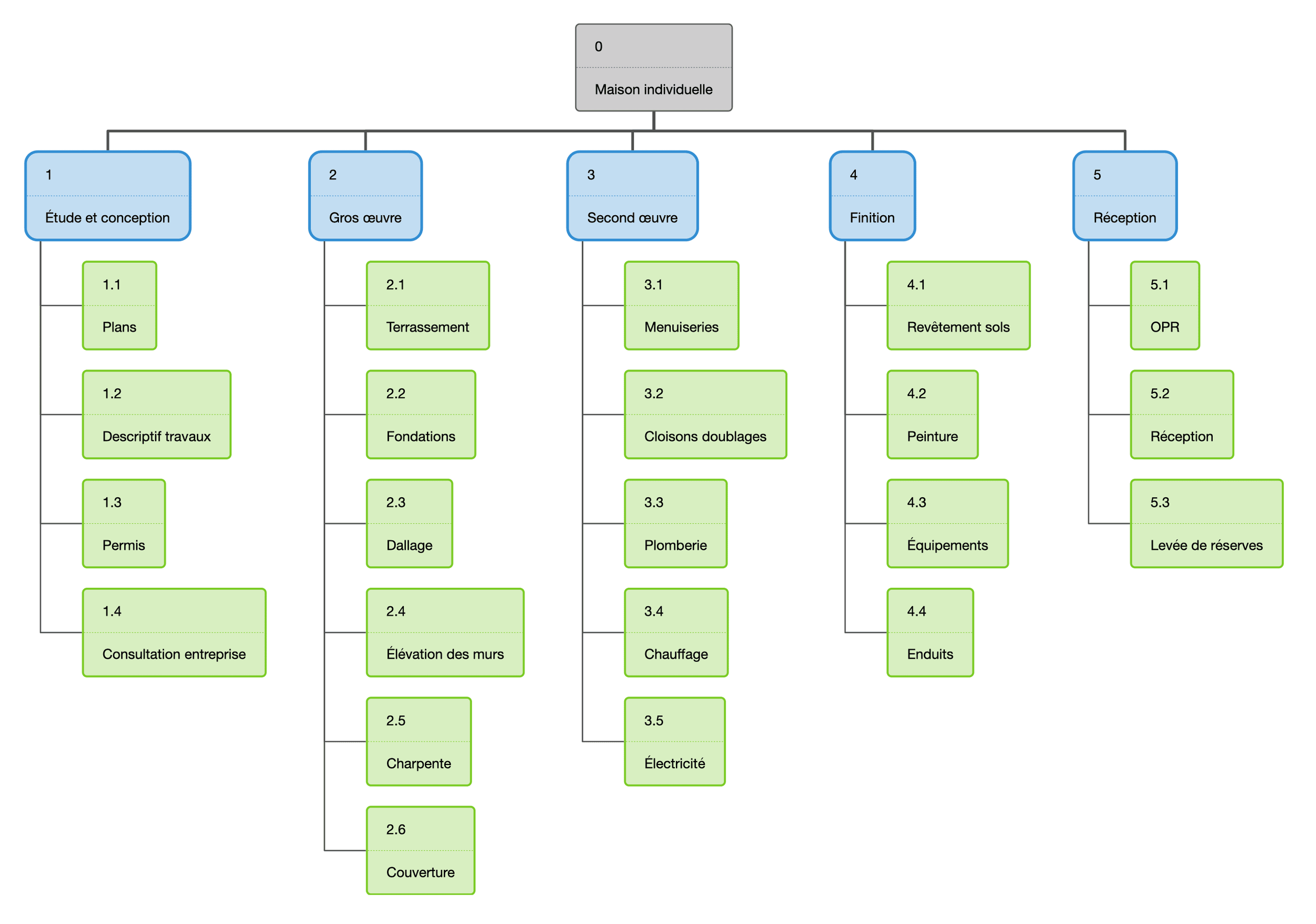

Une fois les objectifs définis, le projet doit être décomposé en tâches et sous-tâches précises. Un outil simple pour structurer cette démarche est la Structure de Répartition du Travail (Work Breakdown Structure en anglais (WBS)), qui permet d’organiser le projet en niveaux hiérarchiques.
Chaque tâche doit être suffisamment détaillée pour éviter les imprécisions. Mais attention à ne pas aller trop loin dans la décomposition :
Une structure trop détaillée alourdit la lisibilité du planning et demande beaucoup d’efforts pour suivre chaque micro-activité.
À l’inverse, une structure trop vague entraîne des risques d’oubli ou d’incompréhension des rôles de chacun.
Exemple : Il est pertinent de détailler l’installation d’une charpente en sous-tâches comme la livraison du matériel, le montage et l’ancrage, mais inutile de détailler la pose de chaque poutre dans le planning. Un excès de détail est contre-productif. À l’inverse, si plusieurs bâtiments sont prévus dans le projet, il est judicieux d’ajouter un niveau hiérarchique dans la structure du planning pour décomposer les différentes interventions à prévoir pour chaque bâtiment et ainsi assurer un meilleur suivi.
Étape 3 : Estimer les durées et prioriser les tâches
Estimer la durée de chaque tâche repose sur plusieurs éléments :
L’expérience passée sur des projets similaires.
Les retours des entreprises concernées sur les délais d’exécution réalistes.
Les marges de sécurité à prévoir en cas d’imprévus.

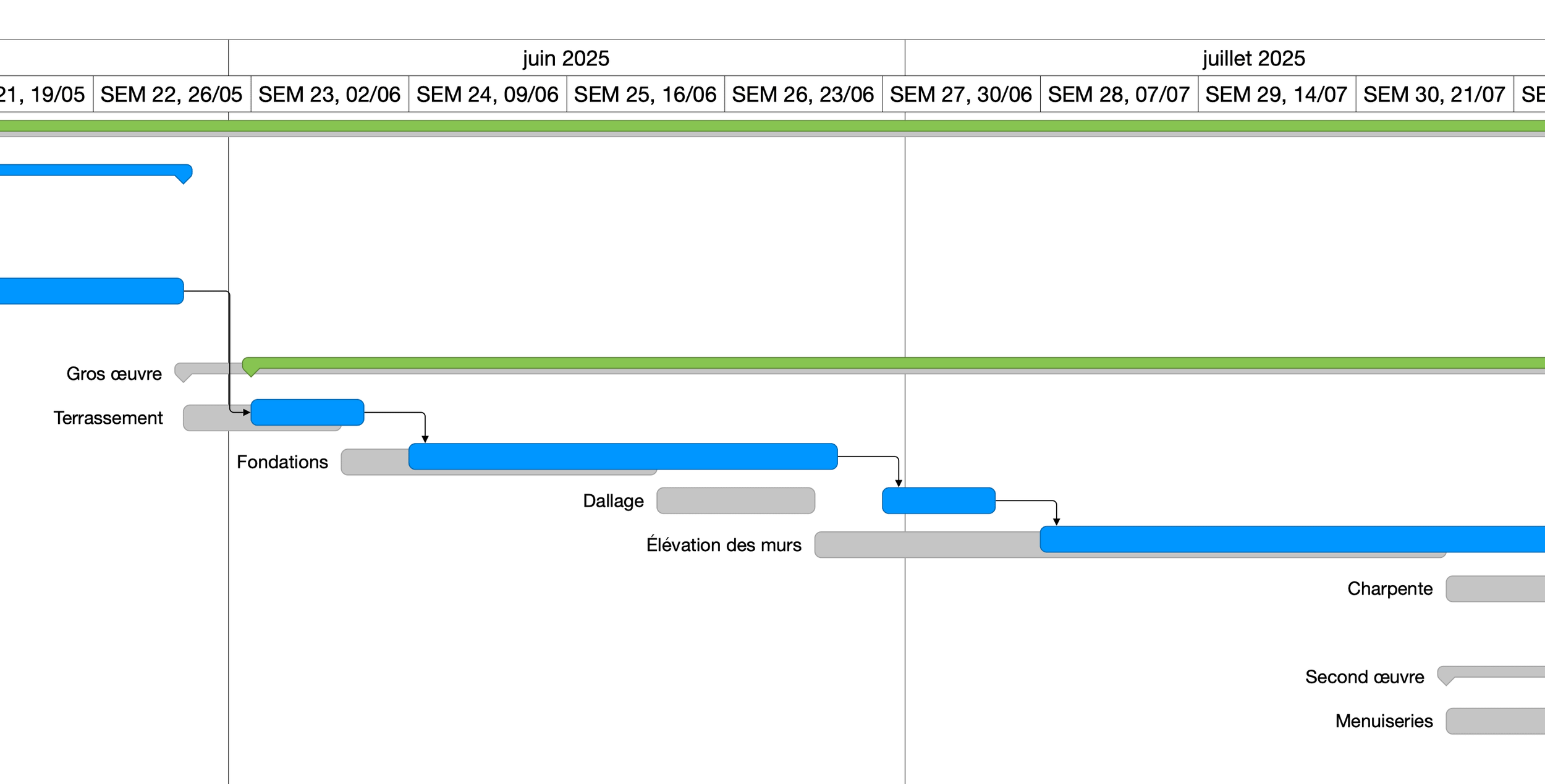

Un outil clé dans cette étape est le chemin critique sur le diagramme de Gantt. La mise en évidence de ce dernier (par une couleur différente par exemple) permet de faire la distinction entre :
Les tâches essentielles dont le retard impactera directement la livraison du projet.
Les tâches moins prioritaires, qui peuvent être ajustées sans affecter la date finale.
Exemple : Si l’installation d’un ascenseur est prévu en toute fin d’opération et dépend de la livraison de la gaine technique, un retard sur cette dernière bloquera l’avancement de l’ascenseur et retardera la livraison. Il est donc prioritaire de garantir la livraison de la gaine en temps voulu.
Étape 4 : Allouer les ressources
Une fois les tâches définies et priorisées, il faut assigner les ressources correspondantes. Cela inclut :
Les équipes et leur répartition sur le chantier.
Les matériaux et équipements nécessaires.
Si besoin, les aspects financiers liés à chaque phase.
L’un des enjeux majeurs est l’optimisation des effectifs et des interventions. Il faut s’assurer que les ressources sont disponibles au bon moment et éviter les goulots d’étranglement.
Étape 5 : Intégrer les points de contrôle et de suivi
Un planning ne peut pas être figé : il doit être suivi et ajusté régulièrement. Pour cela, il est essentiel d’inclure des points de contrôle tout au long du projet, sous forme de :
Réunions hebdomadaires de suivi pour évaluer l’avancement et identifier les écarts.
Rapports d’état d’avancement détaillant les tâches réalisées et celles en retard.
Mise à jour du planning en fonction des ajustements nécessaires.
Contrairement à un planning fait sur Excel qui est difficilement modifiable, l’utilisation d’outils numériques comme MS Project ou Merlin Project permet de partager en temps réel les évolutions du planning, de comparer l’avancement réel par rapport à l’avancement prévu et d’éditer toutes sortes de rapports d’avancement.
Exemple : Un retard dans la livraison d’un lot peut impacter plusieurs autres tâches en cascade. Un bon suivi permet d’ajuster immédiatement le planning, revoir les priorités si nécessaire et adapter les dates d’interventions des autres lots en conséquence.
Étape 6 : Communiquer et partager le planning
Un planning efficace est avant tout un planning compréhensible par tous. Il doit être :
Visuel et intuitif, avec des outils comme les diagrammes de Gantt.
Accessible aux parties prenantes, qu’il s’agisse des clients, des partenaires ou des équipes sur le terrain.
Mis à jour en temps réel pour refléter les évolutions du projet.
Le choix du format peut-être adapté au public concerné :
Un planning détaillé pour les chefs de projet et les conducteurs de travaux.
Une version synthétique pour les clients et partenaires, mettant en avant les grandes étapes.
Exemple : Un maître d’ouvrage souhaite un suivi global du projet sans entrer dans les détails techniques. Une représentation synthétique avec les dates clés et les jalons majeurs lui permettra de mieux suivre l’évolution du chantier.
Étape 7 : Réviser et ajuster le planning autant que de besoin
Un planning d’exécution n’est jamais définitif. Il doit rester flexible et évolutif pour s’adapter aux imprévus :
Retards de fournisseurs qui nécessitent un réajustement des interventions.
Conditions climatiques défavorables, obligeant à décaler certaines tâches extérieures.
Modifications de programme par le maître d’ouvrage, impactant la planification.
L’important est d’adopter une approche proactive, en ajustant le planning et alerter immédiatement si cela risque d’impacter l’objectif final.
Un planning d’exécution, clé du succès
En conclusion, un planning d’exécution bien conçu est bien plus qu’un simple outil de suivi : il est la colonne vertébrale de tout projet. Comme nous l’avons vu, il permet de garantir la réussite du chantier en assurant la coordination des intervenants, en anticipant les risques et en optimisant les ressources. Un bon planning est également un levier stratégique qui favorise la communication, la transparence et l’efficacité globale du projet.
Nous avons détaillé les étapes essentielles pour élaborer un planning efficace :
Définir les objectifs et contraintes, pour cadrer le projet dès le départ.
Découper le projet en tâches précises, en structurant les différentes étapes.
Estimer les durées et prioriser les tâches, en identifiant les éléments critiques.
Allouer les ressources, en équilibrant les charges de travail.
Intégrer des points de contrôle, pour suivre et ajuster le planning en cours de projet.
Communiquer et partager le planning, pour assurer la compréhension de tous.
Réviser et ajuster en continu, afin de s’adapter aux imprévus et garantir le respect des délais.
Je me répète mais un planning, aussi bien fait soit-il, ne peut être efficace que s’il est utilisé, partagé et mis à jour régulièrement. Et vous, avez-vous déjà rencontré des défis particuliers dans l’élaboration ou le suivi d’un planning d’exécution ? Comment les avez-vous surmontés ? N’hésitez pas à partager vos expériences en commentaire !
Enfin, pour aller plus loin, inscrivez-vous à l’espace membre pour accéder à un modèle de planning (au format Excel), des check-lists et des outils pratiques pour la conduite de travaux.
